中小企業のPMIで押さえる勘所|大企業との違いと失敗しない進め方【2026年版】

※本記事は2026年6月時点の公開情報(中小企業庁「中小PMIガイドライン」等の公的資料・SNS/各社の公開情報)と、当社のPMI(M&A後統合)支援および自社プロダクト「PMI Manager」開発の実務にもとづく内容です。守秘案件は業界・規模・概要のみに匿名化し、実名・実数は出していません。

後継者不在を背景にした中小M&Aは、いまも増え続けています。X上でも「2025年度の後継者難倒産は461件で過去最多。特に小規模企業が中心で、代表者の死亡や体調不良が半数以上を占める」という指摘が共有されていました(@sho_nishikawa_氏のポスト)。会社を「買う/引き継ぐ」こと自体のハードルは下がりました。にもかかわらず躓くのは、決まって買ったあと——PMI(買収後の統合)です。

そして厄介なことに、大企業のPMIで使われる分厚い統合テンプレートは、中小企業ではそのまま機能しないどころか、現場を消耗させる側に回ることがあります。実際にPMIの失敗事例の多くは、買収後の特別な事故ではなく、この「型のミスマッチ」と「順番の誤り」から生まれています。本記事では、中小企業のPMIが大企業と何が違うのかを整理したうえで、リソースが限られる中小企業でも失敗しないための勘所を、現場視点でお渡しします。

結論:中小企業のPMIは「統合の遂行」ではなく「経営の立て直し」から始まる

最初に結論をお伝えします。大企業のPMIと中小企業のPMIは、必要な能力が根本から違います。

大企業のPMIの目的は、事前に練り込んだ計画どおりに経営統合・業務統合をやり切り、想定したシナジーを出すこと。つまり主役は高度なプロジェクトマネジメント能力です。一方、中小企業の譲渡側は、属人化・債務・後継者不在といった課題を抱えたまま売られているケースが少なくありません。だからまず必要なのは、統合の前に事業そのものを立て直す経営コンサルティング能力です(参考:中小企業と大企業のPMIの違い)。

公認会計士の中辻仁氏も「M&Aにおいて、企業を買収すること自体よりも、その後のPMIこそが正念場。異なる組織文化、システム、人事制度、会計システムを一つに統合する作業は、想像を絶する時間と労力を要する」と述べています(@naka_cpa氏のポスト)。中小企業では、この「正念場」が整っていない土台の上で始まる——ここがすべての起点です。

中小企業のPMIが大企業と決定的に違う5つの前提

「大企業のやり方を小さくすれば中小に使える」と考えると、たいてい外します。違いは規模ではなく、前提の質にあります。当社がPMI支援の現場で繰り返し直面してきた、中小企業に固有の5つの前提を整理します。

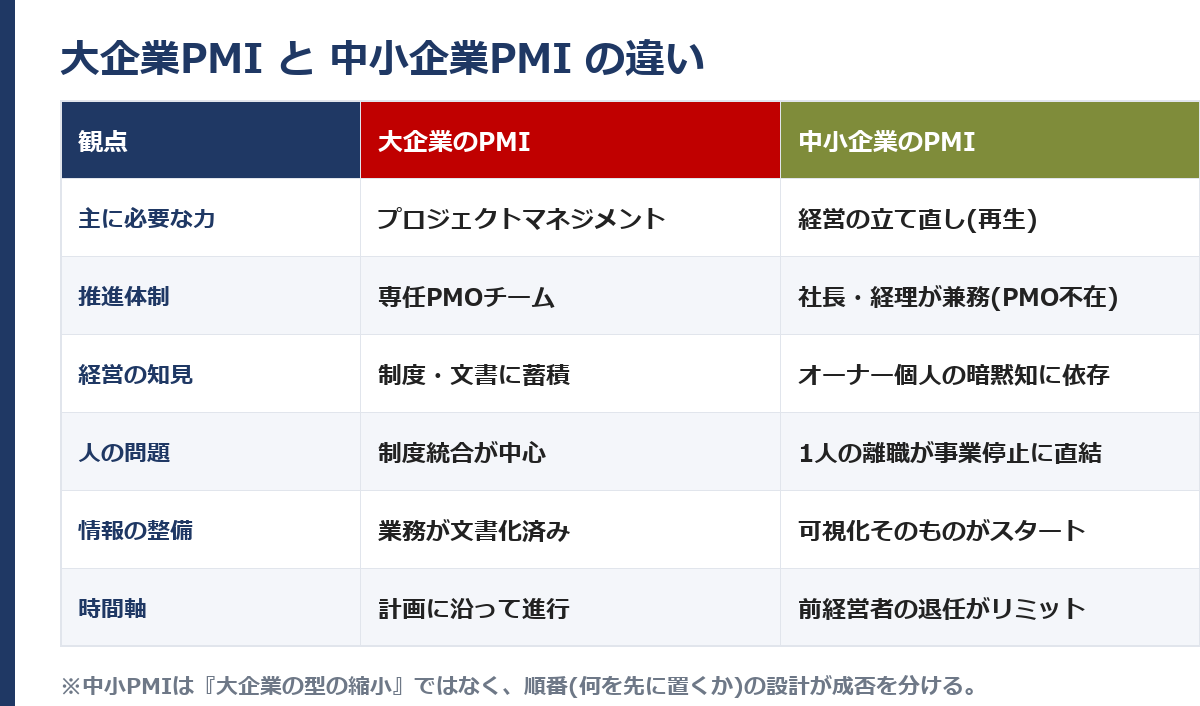

大企業PMIと中小企業PMIの違いを5つの観点で比較した表
大企業PMIと中小企業PMIの違いを5つの観点で比較した表
観点 大企業のPMI 中小企業のPMI
主に必要な力 プロジェクトマネジメント 経営の立て直し(再生)
推進体制 専任PMOチーム 社長・経理が兼務(PMO不在)
経営の知見 制度・文書に蓄積 オーナー個人の暗黙知に依存
人の問題 制度統合が中心 1人の離職が事業停止に直結
情報の整備 業務が文書化済み 可視化そのものがスタート
時間軸 計画に沿って進行 前経営者の退任がリミット

1. リソース:専任のPMOが置けない。 大企業には統合専任チーム(PMO)が立ちます。中小企業では、その役割を買い手の社長や経理担当者が「兼務」で担うのが現実です。誰も交通整理をしないまま各現場が動き、優先順位が崩れます。PMO不在は、中小PMIで最も多い失速要因です。

2. オーナー依存:経営の重要部分が前経営者個人に紐づく。 主要取引先との関係、銀行の与信、価格決定、キーマンの人脈——中小企業の競争力は、しばしばオーナー社長の頭の中(暗黙知)にあります。マニュアルもデータも残っていないため、退任とともに売上やノウハウがそのまま抜けるリスクがあります。

3. 人と文化:少人数ゆえ、1人の離職が致命傷になる。 数十人規模の会社では、ベテラン1人の退職が事業の停止に直結します。買い手が「古参社員=扱いにくい人」とラベルを貼った瞬間に関係構築をあきらめてしまう、という落とし穴も指摘されています(@K_oneplanet氏のポスト)。中小PMIでは、システム統合より先に人の問題が立ち上がります。

4. 情報の不在:可視化そのものがスタート地点になる。 大企業は統合する側もされる側も業務が文書化されています。中小企業では、業務フローも数値も整っていないことが普通で、「統合する前に、まず現状を見える化する」工程が必要です。これはPMIの失敗事例で挙げた属人化の放置と地続きの論点です。

5. 時間軸:事業承継ゆえ、前経営者の退任がカウントダウンになる。 多くの中小M&Aは事業承継が動機です。前オーナーが引退する期日が決まっているため、暗黙知の引き継ぎには明確なタイムリミットがあります。「100日経ってから動く」では遅く、クロージング前から走り出す必要があります。

中小PMIガイドライン(中小企業庁)が示す全体像:3領域 × 4段階

中小企業のPMIには、よりどころになる公的指針があります。中小企業庁が令和4年(2022年)3月に策定した、中小M&A後の統合に関する初の公式指針「中小PMIガイドライン」です。2024年には実践ツールや事例集も追加公表され、2026年現在も中小PMIの実務標準として参照されています。自己流で迷う前に、まずこの全体像に乗るのが安全です。

ガイドラインはPMIを3つの領域に分けて整理しています。

  • 経営統合:経営の方向性・目標・グループ経営体制を揃える。
  • 信頼関係構築:譲渡側の経営者・従業員・取引先との関係をつくる。
  • 業務統合:事業・管理(人事/会計/システム)の機能を統合する。

そしてこれを「M&A初期検討 → プレPMI → PMI → ポストPMI」の4段階で進めます。重要なのは、PMIがクロージング後ではなくプレPMI(成約前)から始まっているという考え方です。さらに、比較的小規模な企業でも対応できる「基礎編」と、より高度な取組に挑める「発展編」に分かれているため、自社の体力に合わせて使い分けられます。

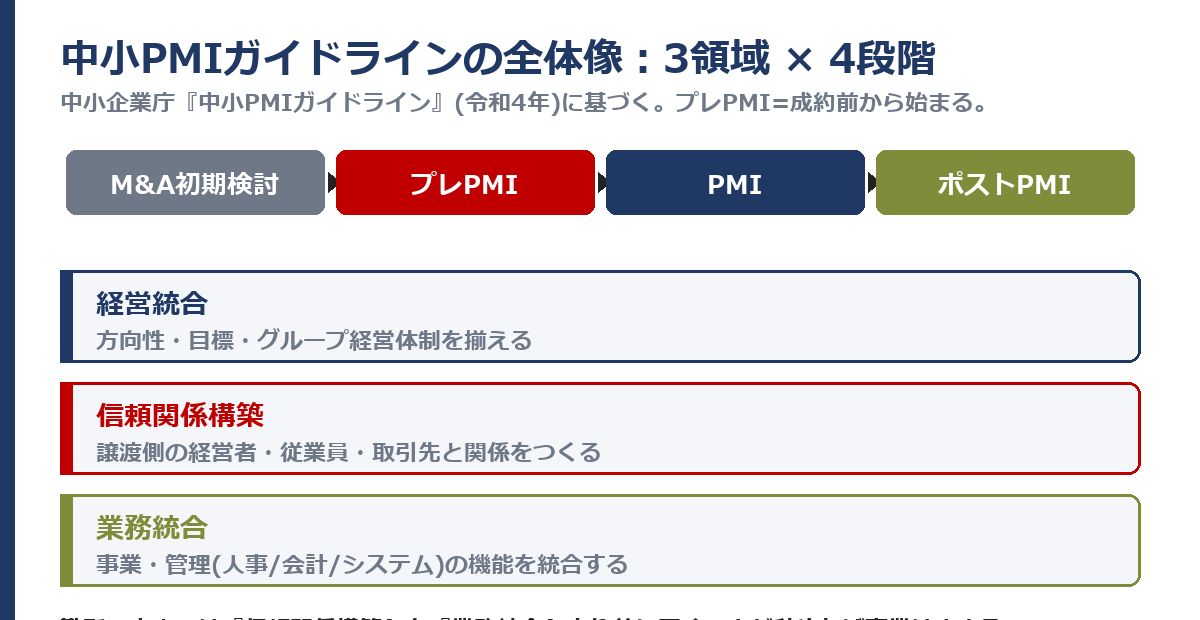

PMIの3領域とプレPMIからポストPMIまでの4段階を整理した図
PMIの3領域とプレPMIからポストPMIまでの4段階を整理した図

実務上の勘所は、信頼関係構築を業務統合より前に置くことです。中小企業では、人が辞めれば事業が止まります。順番を間違えてシステム統合や制度統一を先に押し込むと、現場の不信を買い、キーマンが抜けて統合自体が空中分解します。段階ごとの具体的な進め方はPMIの進め方(100日プラン)で解説しています。

なお、ガイドラインでは狭義のPMI(成約後おおむね1年程度の集中統合期)と、その前後を含む広義のPMIプロセスを区別しています。中小企業で「いつ・誰が・何を・どこまで自前で」を考える際の、ざっくりした目安を整理しておきます。

段階 時期の目安 主にやること 体制の目安
プレPMI 成約前 暗黙知の棚卸し・現状の見える化・統合方針 買い手社長+アドバイザー
PMI(狭義) 成約後〜約1年 信頼関係構築→業務統合→数値の立て直し 兼務PMO+外部支援(要所のみ)
ポストPMI 約1年以降 シナジーの定着・自走化・制度の本格統一 内製中心(外部は段階的に縮小)

費用は案件規模と外部支援の範囲で大きく変わるため一概には言えませんが、中小では「全工程を外注する」より、初期の見える化と優先順位づけだけを外部に頼み、運用は自走できる型を残すほうが費用対効果が高い、というのが当社の基本スタンスです。

中小企業のPMIで失敗しない5つの勘所

前提(=中小に固有の課題の構造)を踏まえ、ここからは「誰が・いつ・何をするか」という実行の打ち手に絞って5つ挙げます。

勘所1:着任前に、統合責任者を1人決めて宣言する。 専任PMOが無理でも、統合全体の意思決定を交通整理する責任者を1人決め、買い手・売り手の双方に明示します。役割は完璧さより「止まったときに誰へ聞けばいいかが明確であること」。当社がここ数年に伴走した複数の中小統合案件を振り返ると、成約直後にこの責任者を立てられた案件は、立てられないまま現場任せにした案件に比べ、キーマンの離職と進捗の停滞が明らかに少なく済んでいます。買い手の管理部門が脆弱なまま買収するとPMIで躓く、という指摘の通りで、ここは攻めの先行投資です(@shibuyaMandA氏のポスト)。

勘所2:プレPMI(成約前)に、暗黙知の引き継ぎ会議を予定として入れる。 主要取引・与信・価格決定・キーマン人脈を、前経営者がいるうちにリスト化します。やり方は「成約後に始める」ではなく、成約前から週次の引き継ぎ会議を日程として確保し、前オーナーに顧問として一定期間残ってもらうこと。退任日というリミットから逆算して、引き継ぐ順番を決めます。

勘所3:初週は、A4一枚の統合タスク台帳から始める。 数十ページの統合計画書は、中小の現場では「埋める作業」だけで人が潰れます。最初の1週間は「誰が・いつまでに・何を」の一枚に絞り、運用が回り始めてから精緻化します。当社の支援でも、分厚いフォーマットを持ち込んだ案件より、A4台帳で現状の見える化を先に終えた案件のほうが、統合タスクが現場に定着するまでの期間がおおむね半分程度に短縮できています。

勘所4:成約直後の2週間で、全従業員と1対1の面談を回す。 制度の統一より先に、「この買収で自分はどうなるのか」という従業員の不安を解きます。処遇の明示・前経営者からのメッセージ・面談の場を、業務統合に着手する前に必ず先回しします。順番を逆にして制度統合を急ぐと、PMIの失敗事例で繰り返し見られる「キーマン離職→事業停止」の連鎖に入ります。

勘所5:月次で、タスク表とは別に「数値と人の状態」を1枚で見る。 タスクが100%終わっても、シナジーが出ず人が辞めていれば失敗です。月次の財務・主要取引の維持率・キーマンの定着を、タスク台帳とは分けて1枚で追いかけます。この「数値と人」をどう見える化するかはPMIの進捗管理ツールで詳しく扱っています。

中小企業のPMIでよくある質問(FAQ)

Q. PMIはいつから始めるべき?
A. クロージング後ではなく、成約前の「プレPMI」段階からです。とくに事業承継型では、前経営者がいるうちに暗黙知を引き継ぐ時間が、統合の成否を分けます。

Q. PMO人材も専門家もいない場合は?
A. まず兼務でも責任者を1人決め、外部のPMI支援を「初期の見える化」と「優先順位づけ」に限定して使うのが費用対効果が高いです。全部を外注せず、自走できる型を残すのが中小では重要です。

Q. 何から手をつければいい?
A. 現状の見える化(業務・数値・人)→信頼関係構築→業務統合、の順です。システムや制度の統一を先に進めないことが、中小PMIの最大のコツです。

まとめ:中小企業のPMIは「型の縮小」ではなく「順番の設計」

中小企業のPMIは、大企業の手法を小さくしたものではありません。リソース不足・オーナー依存・人と文化・情報の不在・短い時間軸という固有の前提のもと、何を後回しにし、何を最初に置くかという順番の設計こそが成否を分けます。中小PMIガイドラインという公的な土台に乗りつつ、自社の体力に合わせて基礎編から始めるのが現実解です。

当社は「現場主義 × AI」を掲げ、PMI支援の現場知見と自社プロダクト「PMI Manager」の開発を統合しながら、中小企業の統合を伴走しています。全体像はPMIコンサルティングにまとめています。自社の統合をどう設計すべきか迷われている方は、無料相談からお気軽にご相談ください。


監修|大槻 伸夫(おおつき のぶお) — キュリオシティ株式会社 代表取締役CEO。中小企業のPMI支援と、統合の進捗を可視化するプロダクト「PMI Manager」の開発を統括。現場主義 × AI の立場から、リソースの限られる中小企業の事業承継・統合を支援している。


監修者

大槻 伸夫/ 代表取締役 CEO

キュリオシティ株式会社 代表取締役CEO。「現場主義×AI」を掲げ、業務改善(BPR)・PMI・経営支援・AIプロダクト開発を一気通貫で支援。クライアント現場での実行支援を重視する。
