PMI 100日プランとは?テンプレと4領域×30日の作成手順

「100日プランが大事なのは分かった。では、その100日プランを“具体的に何の項目で・どう埋めればいいのか”」——PMI(Post Merger Integration=M&A後の統合)の支援に入ると、いちばん多いのがこの質問です。

結論から言えば、PMI 100日プランは「4つの統合領域 × 30日ごとのマイルストーン」のマトリクスで作るのが、いちばん抜け漏れのない方法です。具体的には、縦軸に〈組織・人事/業務/システム/文化・理念〉の4領域、横軸に〈Pre-PMI/Day1〜30/Day31〜60/Day61〜100〉のフェーズを置き、各マスに「いつ・何を・誰が」を1行ずつ書き込んでいきます。

本記事では、PMIの進め方全体ではなく、100日プランという“一枚の計画表”そのものの作り方に絞って解説します。中小企業庁「中小PMIガイドライン」と公式テンプレの使い方、そして私たちが統合支援の現場で実際にこの表を埋めてきた所感を交えて、今日から自社の100日プランを書き始められる状態を目指します。

PMI全体の段取り(プレPMIからポストPMIまでの流れ)を先に押さえたい方は、PMIの進め方を6ステップで解説を先にご覧ください。本記事はその中の「100日プラン」を、テンプレ作成の解像度まで掘り下げる位置づけです。

PMI 100日プランとは?最初の100日に「やること」を一枚にした実行計画

定義:クロージング(Day1)から約100日間の統合アクションプラン

PMI 100日プランとは、M&Aのクロージング(Day1)から約100日間に集中して取り組む、統合のための実行計画のことです。「いつまでに・どの領域で・何を達成するか」をマイルストーンとして並べ、関係者全員が同じ計画を見ながら動けるようにします。

ポイントは、100日プランは「やることリスト」ではなく「やる順番と期限が入った計画表」だという点です。クロージング後は意思決定の量が爆発的に増えます。そのとき手元に時間軸つきの一枚があるかどうかで、現場の混乱の度合いがまったく変わります。

なぜ「100日」なのか

なぜ60日でも半年でもなく100日なのか。これは、大手コンサルティングファームが経験則として広めた「およそ3ヶ月(100日)」という目安が定着したもので、M&A仲介各社の解説(M&Aキャピタルパートナーズ等)でも共通して用いられています。M&Aで譲渡された側の従業員が、環境変化のなかで集中力とモチベーションを保てるのが、おおむねこの3ヶ月とされる、というのがその背景です。

つまり100日とは、「現場がこちらの話を前向きに聞いてくれる猶予期間」です。この間に「この統合は悪くないかもしれない」という手応えを持ってもらえるかどうかが、その後の数年を左右します。だからこそ、行き当たりばったりではなく「設計された100日」が必要になります。

土台は中小企業庁の「3領域」

100日プランの中身を考えるうえで、土台になるのが中小企業庁の「中小PMIガイドライン」(令和4年3月)です。ガイドラインは、PMIがカバーする広い範囲を次の3領域で整理しています。

  • 経営統合:経営の方向性・理念・目標の統一
  • 信頼関係構築:譲受側・譲渡側の経営者と従業員の関係づくり
  • 業務統合:業務・システム・人事・会計などの実務の統合

そしてガイドラインは、「PMI推進体制の確立」「関係者との信頼関係の構築」「現状把握」を、100日までを目処に集中的に実施することが重要だと明記しています。100日プランは、この公的な方針を“自社の具体的なアクション”に翻訳する作業だと考えてください。

なぜ100日プランが必要なのか──「設計された100日」がM&Aの成否を分ける

100日プランを作らずにDay1を迎えると、何が起きるか。現場で繰り返し見てきたのは次のパターンです。

  • キーマンが静かに辞めていく:声がけのタイミングを逃し、現場の要が不安を抱えたまま離職する。
  • 方針は語ったが、現場が変わらない:「これから一緒に頑張ろう」で終わり、行動が伴わず信頼が薄れる。
  • 重い統合に前のめりになる:システムや会計の統合を急ぎ、未整備のまま現場が疲弊する。

いずれも「やること自体」は間違っていません。間違っているのは順番と時期です。100日プランの本質は、やることを並べることではなく、「100日で全部やろうとせず、土台づくりに絞る」と決めることにあります。100日はゴールではなく、その後の数年の統合を走り切るための“滑走路”を整える期間なのです。

PMI 100日プランの作り方──4領域 × 30日マトリクス

ここからが本題です。100日プランは、次のマトリクスを埋めることで作ります。縦に4領域、横に4フェーズ。各マスに「その期間・その領域でやること」を書き込みます。

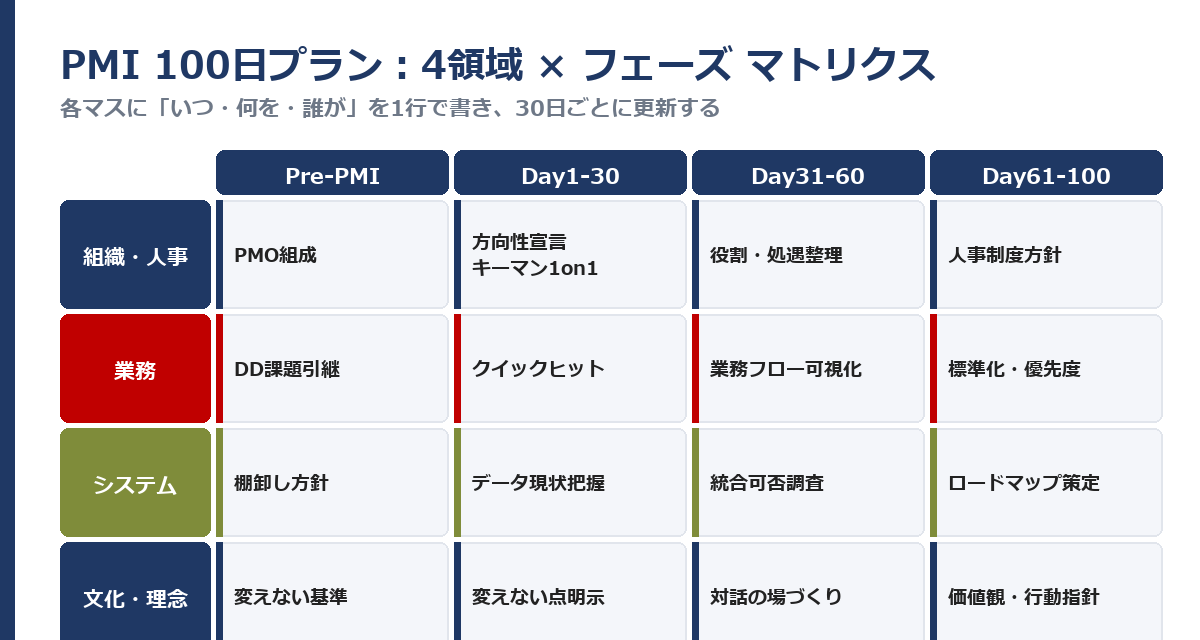

PMI 100日プランの4領域×フェーズ マトリクス
PMI 100日プランの4領域×フェーズ マトリクス
領域 \ 期間 Pre-PMI(成立前) Day1〜30 Day31〜60 Day61〜100
組織・人事 推進体制(PMO)組成・統合方針書 方向性宣言・キーマン1on1 役割と処遇の整理 人事制度統合の方針決定
業務 DDで見えた課題の引き継ぎ クイックヒット着手 業務フローの可視化 標準化・優先順位づけ
システム 現行システムの棚卸し方針 データ・帳票の現状把握 統合可否のフィージビリティ調査 統合ロードマップ策定(実行は後回し)
文化・理念 「変えない」基準の言語化 何を変えないかを明示 双方向の対話の場づくり 共通の価値観・行動指針の素案

縦軸の「4領域」は、中小企業庁の3領域(経営統合・信頼関係構築・業務統合)を、現場で担当を割り振りやすいように4つに分解した実装版です。「経営統合」と「信頼関係構築」を〈組織・人事〉と〈文化・理念〉に分け、「業務統合」を〈業務〉と〈システム〉に分けています。こうすると「このマスは誰が責任者か」が決めやすく、アクションプランに落としたときに担当が宙に浮きません。

以下、フェーズごとに「各マスに何を書くか」を具体化します。

Pre-PMI(成立前):埋めるべきは“体制と方針”

100日プランは成立してから作るものではなく、成立前(プレPMI)から書き始めるのが鉄則です。この段階で埋めるべきマスは主に2つ。

  • 組織・人事:PMO(統合推進の事務局)を組成し、責任者・定例会議体・課題管理の仕組みを先に決める。あわせて統合方針書のドラフトを作る。
  • 業務/システム:デューデリジェンス(DD)で見えた課題やシナジー仮説を、そのまま100日プランの入力情報として引き継ぐ。

とくに見落とされがちなのがPMOの組成です。買い手・売り手の双方からメンバーを出した混成チームを先に作っておくと、Day1以降の意思決定が一気に速くなります。

Day1〜30:埋めるべきは“方向性とクイックヒット”

最初の30日は、中小企業庁ガイドラインのいう「信頼関係構築」を最優先にする期間です。

  • 組織・人事/文化:Day1に買い手の経営者が自分の言葉で方向性を語り、キーマン(現場の信頼を握る人材)との1on1をできるだけ早く始める。「これまでの貢献への感謝」「処遇は不利益変更しないこと」「これからも力を借りたいこと」を本人に直接伝えます。
  • 業務クイックヒット(短期間・低コストで成果が見える施策)に着手する。

クイックヒットの具体例としては、次のようなものが定番です。

種類 具体例
職場環境 休憩室の備品更新、老朽設備の修繕、業務用PCの更新
情報共有 全社朝礼・月次業績共有といった「情報が回る場」の新設
業務効率化 手書き・口頭で回っていた業務のExcel化・文書化
関係改善 主要取引先への原価・条件の見直し提案

逆にこの時期にやってはいけないのが、自社ルールの一方的な押し付けです。「自社では当然」が「相手には独自ルール」であることを忘れると、信頼づくりは一気に崩れます。

Day31〜60:埋めるべきは“現状把握と可視化”

信頼の土台ができたら、次は現場の実態を深く理解するフェーズです。中小企業ほど業務は属人化し、帳簿に現れない「暗黙知」で回っています。

  • 業務:前経営者からの本格的な引き継ぎ、業務フローの可視化(誰が・何を・どの順で)。紙やホワイトボードに書き出すだけでも改善点が見えてきます。
  • システム:現行システム・帳票・データの棚卸しと、統合可否のフィージビリティ調査。
  • 文化:双方向で意見を出し合える対話の場づくり。

ここはまさに業務改善(BPR)の入口と同じで、「可視化 → 標準化 → 改善」の順で進めるのが定石です。この段取りはPMIの進め方の業務統合パートとも共通します。

Day61〜100:埋めるべきは“優先順位づけと中期計画”

最後の40日は、洗い出した課題を「重要度 × 緊急度 × 実行可能性」で優先順位づけし、100日以降の中期統合計画に落とし込みます。

  • 組織・人事:人事制度統合の「方針」を決める(実行はDay100以降)。
  • 業務:可視化した業務の標準化と、改善着手順位の決定。
  • システム:統合ロードマップの策定(重い移行作業は意図的に101日目以降へ後ろ倒し)。
  • 文化:共通の価値観・行動指針の素案づくり。

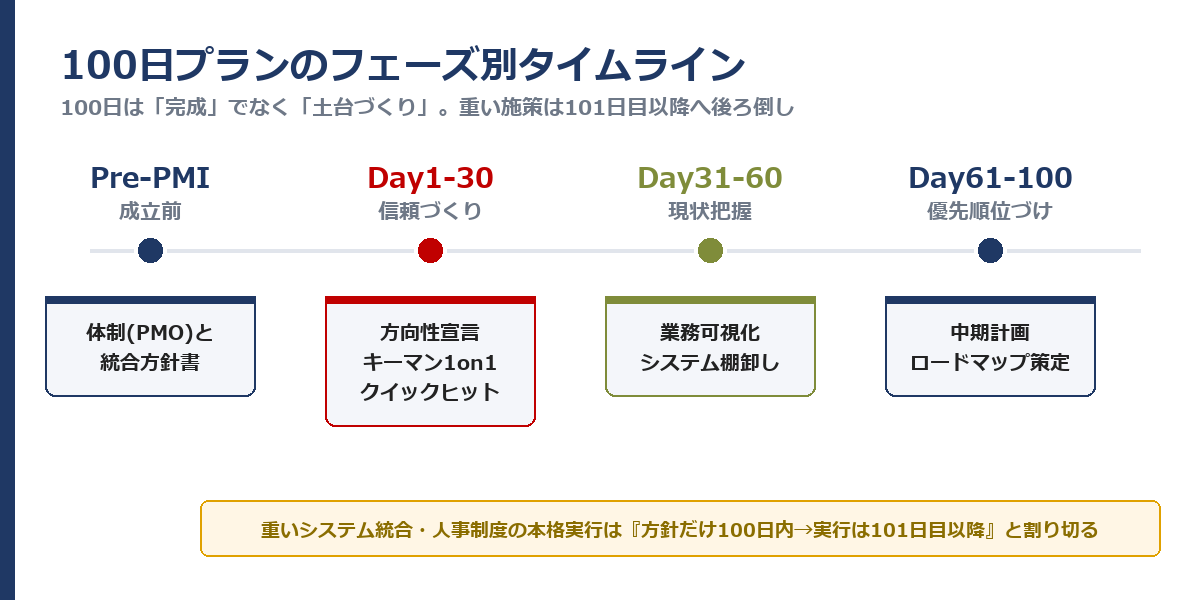

100日プランのフェーズ別タイムライン
100日プランのフェーズ別タイムライン

ここでの最大のコツは、100日内で終わらないものは、無理に詰め込まず「別マイルストーン」として外に出すことです。土台が固まる前のシステム大手術は、現場の疲弊と不信を招くだけ。100日プランは「100日で達成すること」と「100日で“方針だけ”決めること」を分けて書くと、現実的な計画になります。

テンプレの使い方──公式3ツール+100日プランテンプレの手順

「マトリクスは分かったが、ゼロから表を作るのは大変」という方のために、使えるテンプレを順番に紹介します。

中小企業庁の公式テンプレ3点(無料)

中小企業庁は「PMI実践ツール」(令和6年3月公表)として、次の3つのフォーマットを無料で公開しています。使う順番が大事です。

  1. PMI分析ワークシート:「M&Aの目的」と「譲渡側の現状」を突き合わせ、優先課題と対応方針を整理するツール。まずこれで“何が論点か”を洗い出します。
  2. PMIアクションプラン:具体的な取組(ToDo)・スケジュール・担当者を一覧化し、進捗を管理するツール。分析ワークシートで出た課題を、ここで実行計画に変換します。
  3. 統合方針書:「何のための統合か/変えること・変えないこと」を明文化するフォーマット。経営の方向性を関係者に共有する土台になります。

流れとしては、統合方針書(方向性)→ 分析ワークシート(課題の洗い出し)→ アクションプラン(実行と進捗管理)。この3点は公的資料として信頼性が高く、まず触ってみる価値があります。

キュリオシティの「100日プランテンプレ」の使い方

ただ、公式ツールは網羅的なぶん、「最初の一枚」としてはやや重く感じる方も多いはずです。そこで私たちは、本記事で紹介した4領域×30日マトリクスを、そのまま穴埋めできる「PMI100日プランテンプレ」を用意しました。使い方はシンプルです。

  1. 縦軸の4領域・横軸の4フェーズの枠だけ用意する(テンプレに記入済み)。
  2. 左上のPre-PMIから時計回りに、各マスへ「いつ・何を・誰が」を1行で書く
  3. 書けないマスは「まだ決まっていない論点」。そこが100日の初期に明らかにすべきこと。
  4. 30日ごとの定例で、各マスの状況を更新する(できた/遅れている/方針変更)。

参考までに、〈業務〉領域の1行を実際に埋めると、たとえばこうなります。「いつ・何を・誰が」が1行で揃っているのが、機能する100日プランの最小単位です。

領域 期間 やること(何を) 担当(誰が) 状況
業務 Day1〜30 受発注フローをExcel台帳で可視化(クイックヒット) PMO・現場リーダー 着手
業務 Day31〜60 取引条件・納期ルールを文書化し標準フォーマット化 PMO・ベテラン担当 未着手
業務 Day61〜100 標準化した業務の改善着手順位を決定 PMO 未着手

埋めたマトリクスは、そのまま中小企業庁のアクションプランやプロジェクト管理ツールへ転記できます。100日プランは「作って終わり」ではなく、毎週・毎月の進捗で更新してこそ機能します。施策を“やりっぱなし”にしない進捗管理の考え方は、PMIの進捗管理ツールで詳しく解説しています。


【無料】PMI 100日プランテンプレを差し上げます

「自社の100日プランを、まず一枚に落としたい」という方へ。4領域×30日のマイルストーンを埋めるだけで使える「PMI100日プランテンプレ」を無料でお渡しします。記入例つきなので、最初のマスから迷わず書き始められます。

PMI100日プランテンプレを無料でダウンロードする


PMI 100日プランでよくある失敗と回避策

テンプレが埋まっても、運用でつまずく会社には共通のパターンがあります。

  • 課題を詰め込みすぎる:全部を100日内に入れようとして、全部が中途半端に。→ 「方針決定」と「実行」を分け、重い施策は外出し。
  • 方針だけで行動が伴わない:宣言したのに現場が変わらない。→ Day1〜30にクイックヒットを必ず1つ入れ、「行動」を見せる。
  • 現場の声を軽視した計画:本社の理屈で表を埋め、現場の実態とズレる。→ Day31〜60の可視化を先に。表は現場を見てから埋める。
  • システム統合の前のめり:難所はシステムとデータ移行。→ フィージビリティを確認し、実行は101日目以降へ。
  • “買いっ放し”のガバナンス欠如:100日で気が緩み、その後を設計しない。→ Day61〜100で必ず「101日目以降のロードマップ」を作る。

より詳しい失敗パターンと回避策は、PMIの失敗事例7選にまとめています。

現場の所感:マトリクスは「埋め直してこそ」機能する

ここからは、私たちキュリオシティが統合支援に伴走した現場での所感です(守秘のため匿名化しています)。

製造業・従業員数十名規模の事業承継型M&Aで支援に入った際、100日プランで最も効いたのは「Day1の社長メッセージの直後に、キーマンとの1on1を最優先で組んだ」ことでした。受発注を一手に握るベテラン担当者と、現場を仕切る年長のリーダー。この人たちが辞めると、長年の取引関係も、図面に書かれていない加工の勘どころも、同時に失われます。だから〈組織・人事〉のDay1〜30のマスには、何より先に「キーマン1on1」を入れ、「処遇は下げない」「やり方をいきなり変えない」を本人に直接伝えました。結果、離職リスクが高いと見られていたキーパーソンはいずれも定着し、統合のコアメンバーになってくれました。

〈業務〉のマスでは、属人化した受発注フローをいきなりシステム化せず、まずクイックヒットとしてExcel台帳で可視化。それまでは「この客の納期はいつまでだったか」を、その都度ベテランに電話して確認する場面が日常的にありましたが、頭の中にしかなかった取引条件を書き出したことで、その往復と手戻りが目に見えて減りました。

正直に言えば、最初に書いた100日プランの通りには進みませんでした。当初は〈システム〉で会計まわりも30日内に揃える計画でしたが、現場の負荷が想定以上で、月次の締めの仕組みづくりは後半フェーズへ組み替え。重いシステム統合は意図的に「101日目以降」のマスへ移しました。書いた表を、現実に合わせて堂々と埋め直したこと自体が、いちばんの軌道修正だったと思います。100日プランは「最初に完璧に書く」ものではなく、「30日ごとに現実で上書きする」ものなのです。

別の案件——卸売業・拠点が複数に分かれた事業承継型M&Aでは、〈組織・人事〉と〈文化・理念〉のマスの重さを痛感しました。当初の100日プランは業務とシステムのマスが先に埋まり、文化のマスが空欄のまま走り出したのですが、Day1〜30で拠点間の温度差(「本社のやり方を押し付けられるのでは」という警戒)が表面化。あわてて〈文化〉のマスに「各拠点の代表者を交えた月次の対話会」を追加し、Day31以降に毎月続けました。結果として、当初は離脱の話も出ていたキーパーソンの引き止めに動かずに済み、100日経過時点でのキーマンの離職はゼロで着地しました。空欄のマスは「やらない」ではなく「まだ決めていない危険地帯」だ——この案件が、その教訓を最もはっきり残してくれました。

私たちが一貫して大事にしているのは「現場主義 × AI」——現場の実態を一次情報として丁寧に把握したうえで、可視化や進捗管理にAIを活用して負荷を下げる進め方です。自社プロダクト「PMI Manager」でも、この4領域×フェーズのマイルストーンと進捗を一枚で管理できるよう設計しています。PMIの業務統合は、突き詰めれば業務改善コンサルティングそのものであり、可視化から標準化へ積み上げる王道が、ここでも最も効きます。

まとめ|100日プランは「4領域×30日」を一枚に落とすことから

PMI 100日プランの作り方は、縦に4領域(組織・人事/業務/システム/文化・理念)、横に4フェーズ(Pre/Day1-30/Day31-60/Day61-100)のマトリクスを埋めること。各マスに「いつ・何を・誰が」を1行で書き、30日ごとに現実で更新する——たったこれだけです。

そして最大のコツは、繰り返しになりますが「100日で全部やろうとせず、土台づくりに絞る」こと。重い施策は「方針だけ100日内、実行は101日目以降」と割り切る勇気が、結果的に統合を早めます。

まずは一枚、自社の100日プランを書いてみてください。「うちの統合は、どのマスから手をつけるべきか」を一緒に整理したい方は、無料相談もご活用ください。現場主義 × AI で、買収後の”最初の100日”を伴走します。
